三、具体场景:项目节点拆分

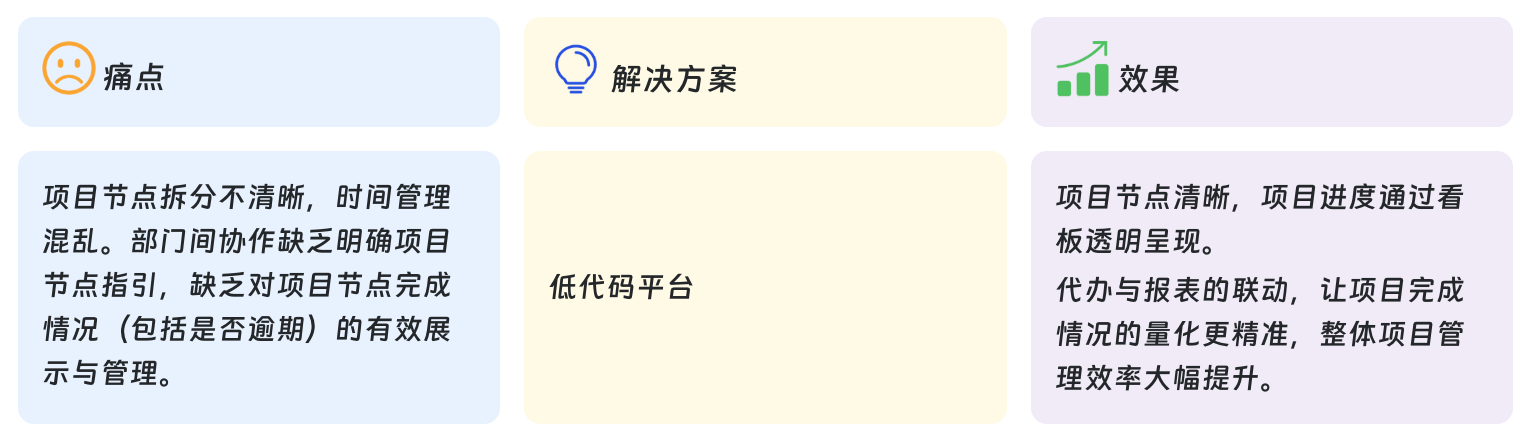

业务痛点1:在销售部门员工发起设备生产类项目时,没有清晰的任务节点划分,项目从开始到结束的时间安排随意,缺乏规划,导致项目推进毫无章法,各环节衔接不畅。
业务痛点2:由于没有明确的项目节点作为协作依据,商务生产、质部、服务部、技术部等各部门在项目推进过程中,沟通成本高,工作衔接容易出现断层,整体协作效率低下。

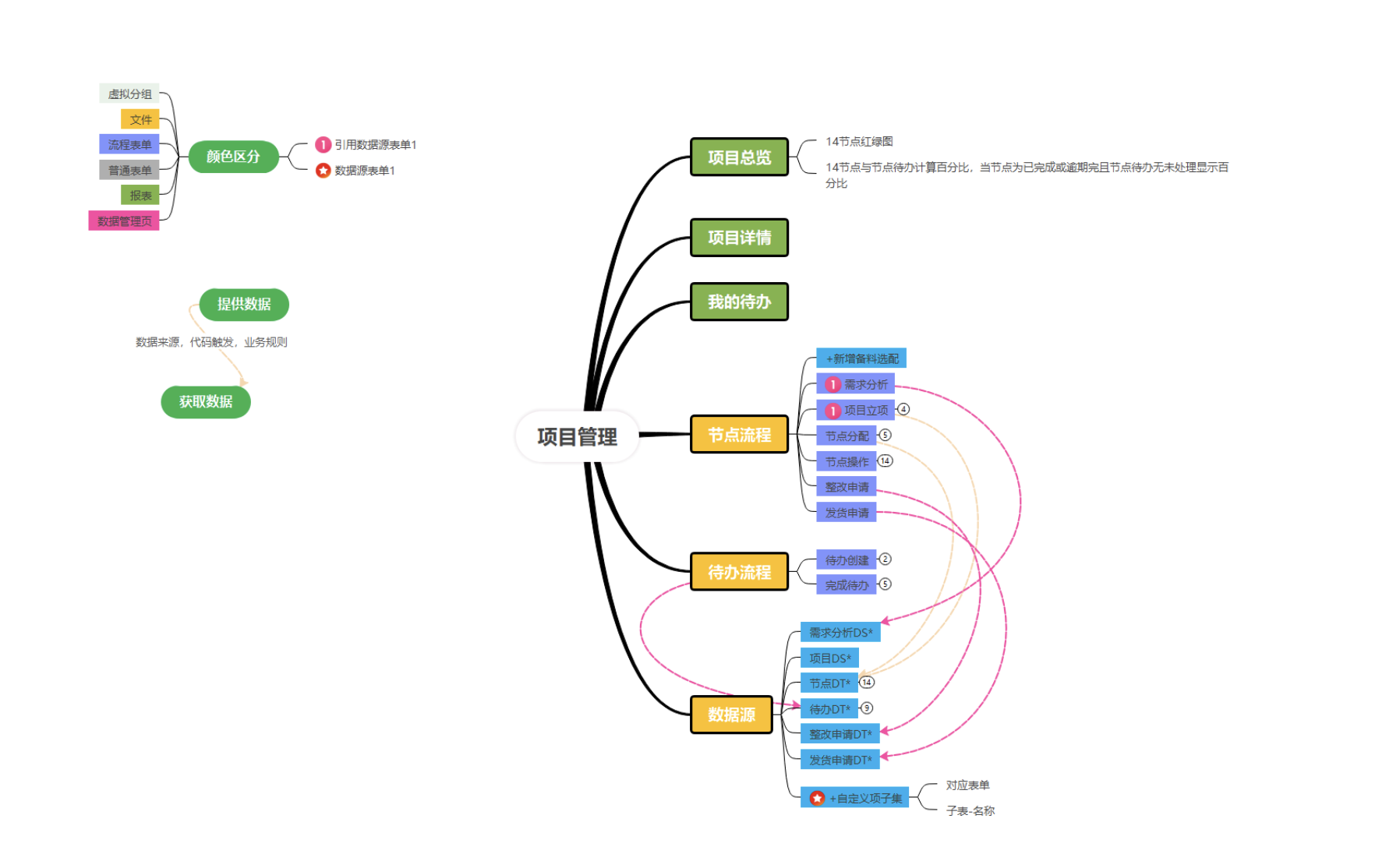

创新方案:利用低代码工具,将设备生产项目拆解为 14 个默认且强制的节点。

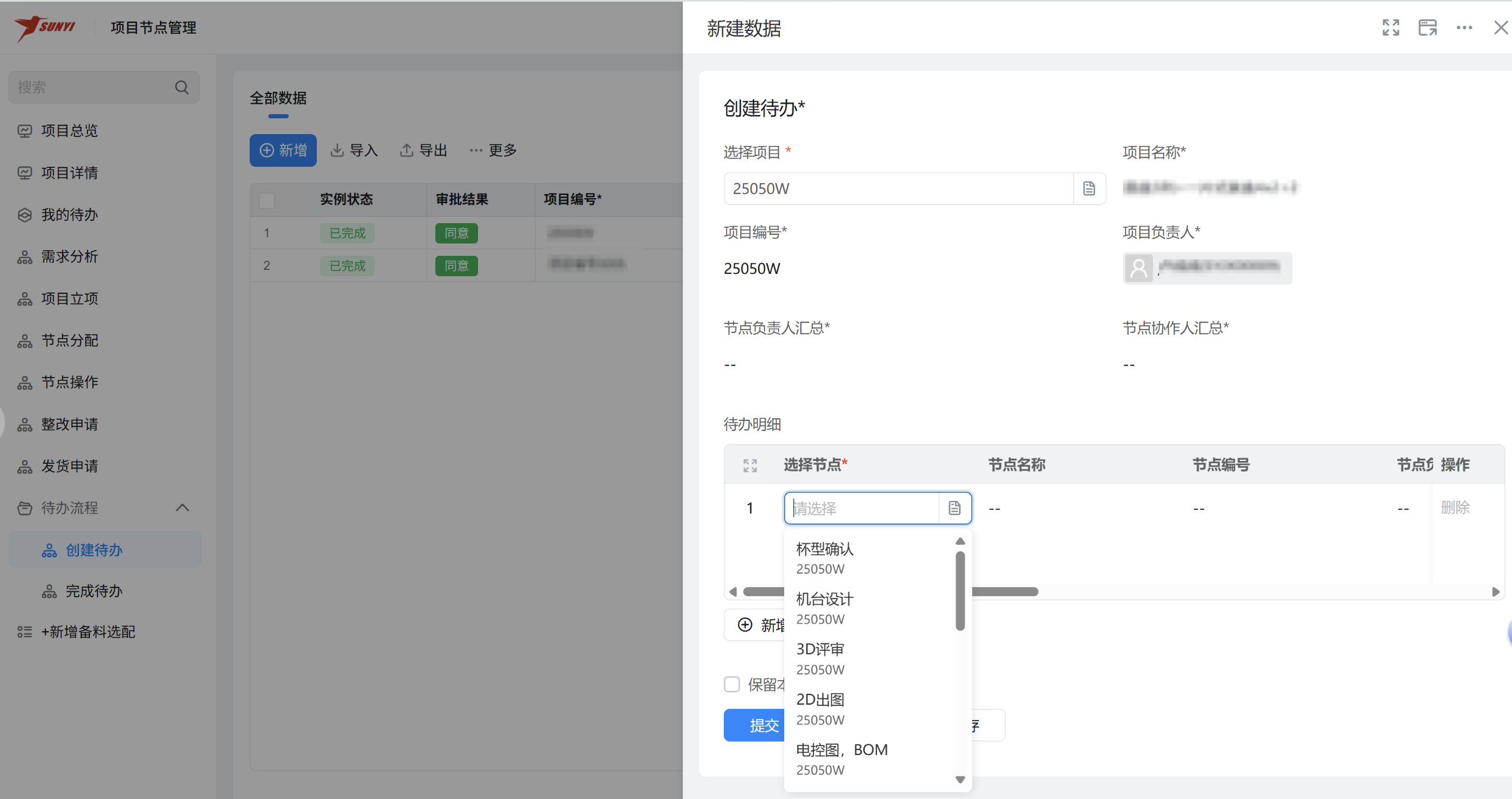

销售部员工发起设备生产立项后,可在系统中根据项目实际情况,自主确定每个节点的预计完成时间,实现项目任务精细化拆分与时间的个性化管理。

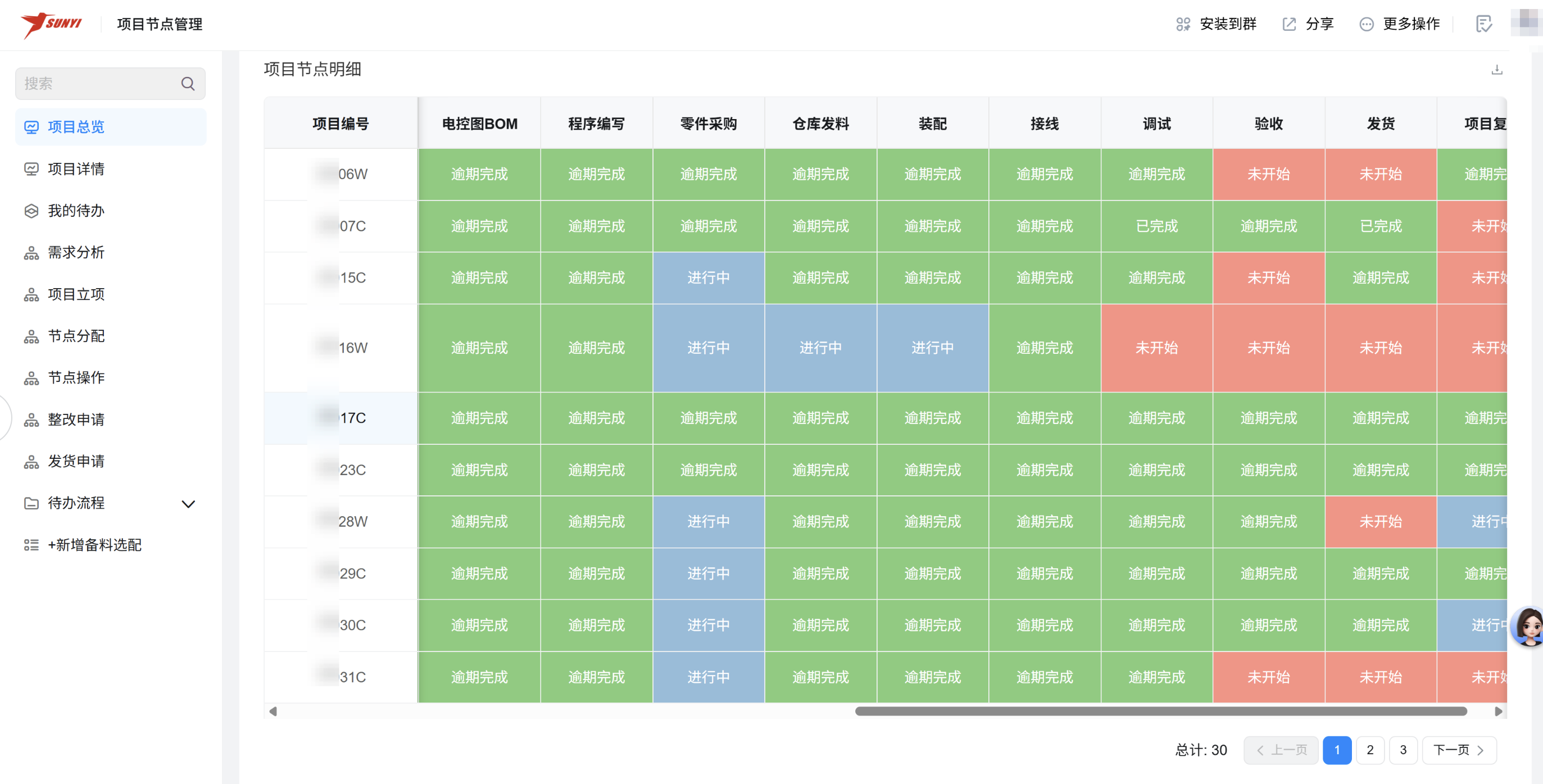

通过系统看板展示节点逾期完成天数,使项目进度透明化。客户能够借助数据看板,清晰了解项目各节点的时间点和具体动作,增强对项目的感知。

针对每个强制节点,可下发细分的代办任务,并且将代办任务与报表相结合。报表仅展示 14 个主节点,但会通过公式计算节点完成百分比(当节点下无代办任务时才计算该节点的百分比,14 个节点各对应约 7.14%,最终达成 100% 完成),实现项目完成情况的量化管理。
